紀南水廠電力擴容助力供水能力再提升
信息來源:紀南水廠 | 發布時間:2024-06-19 11:38:03

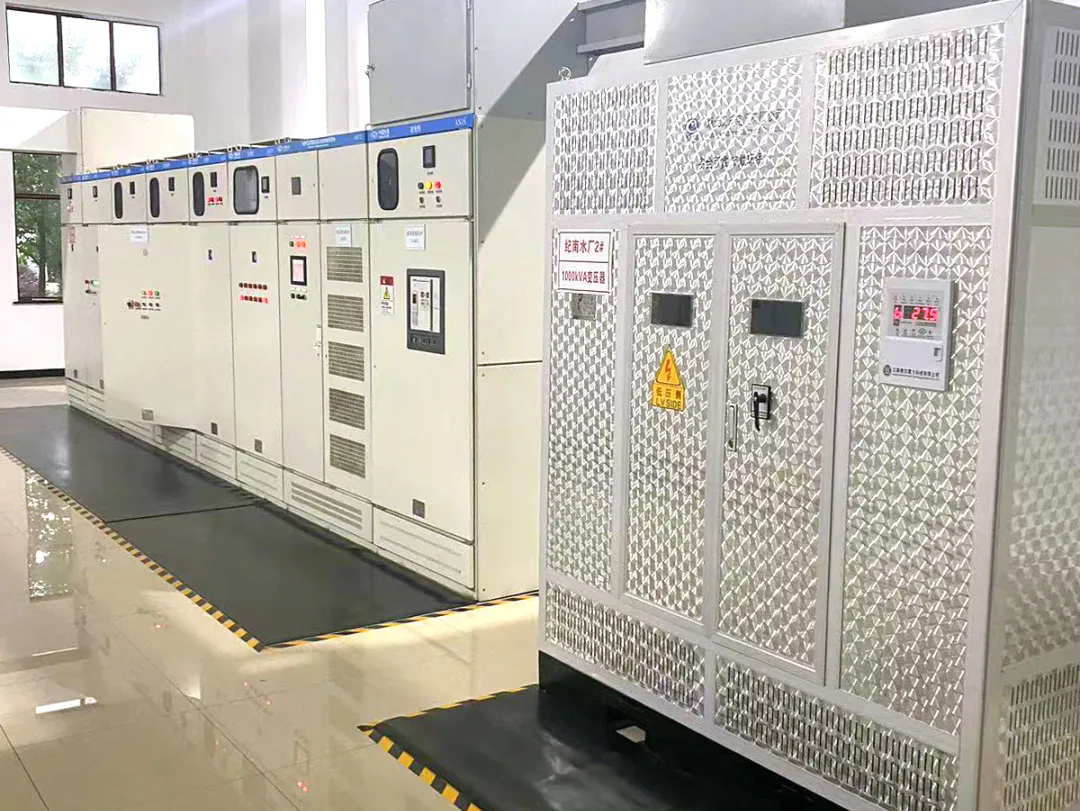

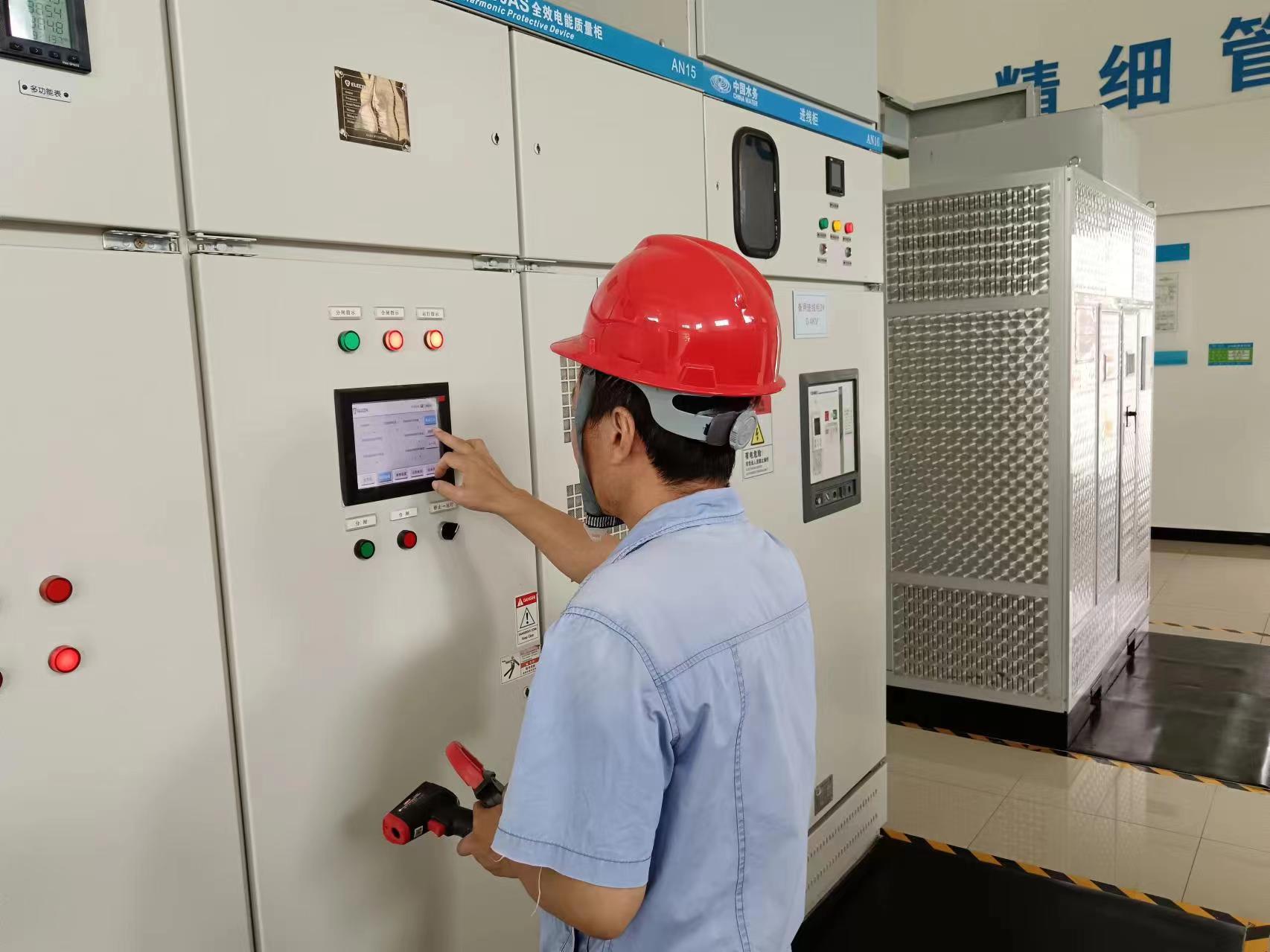

  2024年6月4日,隨著紀南水廠新增1000KVA變壓器順利切換供電,標志著紀南水廠電力擴容工程順利完成。項目于今年5月初立項,歷時一個月先后完成設備采購,電力報裝送電、設備安裝和調試,于5月30日順利通過電力局竣工驗收,經電力計量所調整計量后, 6月4日正式供電。

  隨著城市化進程的不斷推進,居民生活用水需求逐年攀升。紀南水廠作為集團公司唯一位于城北的水廠,調節和補充城區供水,尤其是改善城北區域供水的作用日益彰顯。投產以來紀南水廠日均供水量已達到5萬噸/日,仍不能滿足需求,據測算供水量需要達到8.5萬噸/日,由于電力容量按5萬噸/日分期建設,變壓器擴容成為當務之急。

  今年省發改委發布了新的分時電價標準,已于5月1日開始實施,新標準擴大了峰谷時段的價差幅度。在此政策下,充分利用紀南水廠產能多,供水可大大節省總電費,同時也可緩解其他制水廠供水的壓力,使得紀南水廠發揮更大的供水作用。

  5月底,工程公司已同步完成了武王大道管線聯通工程,紀南水廠向中心城區供水通道已完全打通;6月13日,三臺總功率達到555KW的185KW水泵試車成功并同時投入使用。至此,紀南水廠向中心城區供水通道已完全打通,日供水能力由5萬噸提升至8.5萬噸,有效滿足了周邊居民和企業的用水需求。



  紀南水廠擴能升級的成功實施,是荊州水務集團不斷提升服務質量和保障供水安全的重要舉措之一。紀南水廠將更好地服務于廣大用戶,滿足不斷增長的水需求。同時,紀南水廠也應繼續探索發揮電力優勢,力求在供電穩定性、成本控制等方面取得更好的平衡。

  (通訊員:鄒瑤威)
